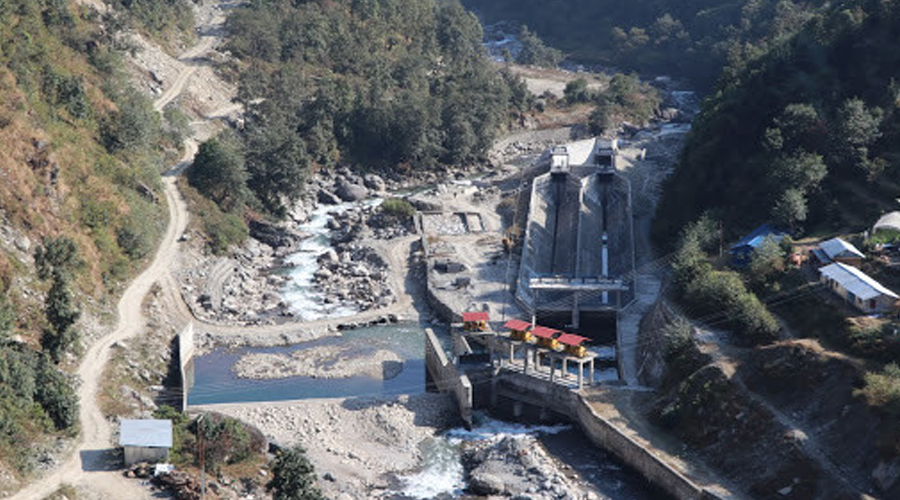

राहुघाट जलविद्युत बाँध सीधा सडक सञ्जालमा जोडियो, सयौँ परिवार लाभान्वित

म्याग्दीको रघुगंगा गाउँपालिकामा निर्माणाधीन ४० मेगावाट क्षमताको राहुघाट जलविद्युत् आयोजनाको बाँधतर्फ जाने रघुगंगा नदीमा मोटरेबल पुल निर्माण भएको छ । वडा नम्बर ४ दग्नामको बुग्ल र वडा नम्बर ५ को झिँ जोड्ने गरी रघुगंगा नदीमा मोटर गुड्ने बेलिब्रिज निर्माण गरिएको हो । राहुघाटको सिभिल ठेकेदार जयप्रकाश (जेपी) एसोसिएट्सले ४० मिटर लामो र ३.५ मिटर चौडाइ भएको पुल निर्माण गरेको हो ।

ट्रस प्रविधिको सो पुलले ४० टन भार वहन गर्न सक्ने जेपीका इन्जिनियर जितेन्द्र सिंहले जानकारी दिए । उनका अनुसार राहुघाट नदीको दायाँ र बायाँ पक्की पर्खाल उठाएर स्थायी प्रकृतिको पुल बनाउन दुई करोड ५० लाख रुपैयाँ खर्च भएको छ ।

पुल निर्माण भएसँगै राहुघाट जलविद्युत आयोजनाको बाँध सीधा सडक सञ्जालमा जोडिएको छ । यसअघि नदीमा पुल नहुँदा बाँध निर्माणका लागि आवश्यक पर्ने उपकरण र सामग्री ढुवानी हुन सकेको थिएन । राहुघाट जलविद्युत् आयोजनाका उपप्रबन्धक कृष्ण बस्नेतले दुई वर्षअघि सुरु भएको मोटरेबल पुल निर्माणको काम सोमबार सकिएसँगै आयोजनाको बाँध निर्माण स्थलसम्म सवारी साधन पुग्न थालेको बताए ।

नेपाल विद्युत् प्राधिकरणको सहायक कम्पनी रघुगंगा हाइड्रो लिमिटेड प्रवर्धक रहेको राहुघाट जलविद्युतको रघुगंगा–३ तिल्केनीस्थित विद्युतगृहदेखि दग्नाम र झिँको फेदीमा निर्माण हुने बाँधसम्म १० किलोमिटर पहुँचमार्ग निर्माण भइसकेको छ । सडक निर्माण भए पनि पुल नभएका कारण बाँधसम्म यातायातको सुविधा थिएन । पुल निर्माणले जलविद्युतको बाँधस्थलसँगै रघुगंगा गाउँपालिकाको वडा नम्बर ५ को झिँ र वडा नम्बर ६ को पाखपानीका बस्ती गाउँपालिकाको केन्द्र मौवाफाँटसँग सीधा सडक सञ्जालमा जोडिएका छन् ।

मौवाफाँट हुँदै बुग्लसम्म पुगेको सडकको ट्र्याक राहुघाट जलविद्युत् आयोजनाकै सहयोगमा झिँसम्म विस्तार भइसकेको छ । बुग्लदेखि झिँ जोड्ने सडकको ट्र्याक निर्माण भइसकेकाले गाउँपालिकाले सडकलाई मर्मत र स्तरोन्नति गरी झिँदेखि मौवाफाँटतर्फ नियमित सवारी साधन सञ्चालन गर्ने तयारीमा जुटेको गाउँपालिकाका अध्यक्ष भवबहादुर भण्डारीले बताए ।

मोटरेबल पुल बनेसँगै झिँ र पाखापानीका बासिन्दालाई गाउँपालिकाको केन्द्र मौवाफाँट आवतजावतका लागि बेनी हुँदै घुमाउरो बाटोको यात्रा गर्नुपर्ने बाध्यता हटेको छ । झिँ–मौवाफाँट यातायात सञ्चालन भएपछि दुई घण्टाको यात्रा अवधि एक घण्टामा छोटिने झिँका युवा मीनबहादुर रोकाले बताए ।

योजनाको एक चथाइ काम सम्पन्न

तीन वर्षअघि ठेक्का सम्झौता भएको राहुघाट जलविद्युत् आयोजनाको एक चौथाइभन्दा बढी निर्माण सकिएको छ । नेपाल विद्युत् प्राधिकरणको सहायक कम्पनी रघुगंगा हाइड्रो लिमिटेड प्रवद्र्धक रहेको ४० मेगावाट क्षमताको राहुघाट जलविद्युत् आयोजनाको तीनवटा अडिट (सुरुङसम्म पुग्ने पहुँचमार्ग) बन्दाबन्दी र बाढी पहिरोको असहज अवस्थामै सकिएको छ ।

रघुगंगा हाइड्रोका प्रबन्ध सञ्चालक गणेश केसीले महामारी, प्राकृतिक विपद् र चाडपर्वको समयमा पनि आयोजनाको काम नरोकिएको बताए । उनका अनुसार सिभिलतर्फ १८ र इलेक्ट्रोमेकानिकलतर्फ १० प्रतिशत भौतिक प्रगति भएको छ । पिप्ले, अँधेरीखोला र तिल्लेकीको अडिटबाट ५०० मिटर मुख्य सुरुङ खनिएको छ । पिप्लेमा ५८ मिटर गहिरो सर्च साफ्ट खन्नुपर्नेमा ३५ मिटर गहिरो खनिसकिएको छ ।

बाँध रहने ठाउँमा बन्ने अडिट १ को पोर्टल (सुरुङ खन्ने ठाउँ) तयार बनाएको छ । बर्खामा बुग्लमा खस्ने पहिरो पन्छाएर मर्मत गर्दै बाँधतर्फ ढुवानी र आवतजावतलाई निरन्तरता दिइएको थियो । सिभिल ठेकेदारका ५०० मजदुर र कर्मचारीले राहुघाटमा काम गरिरहेका छन् । २०७४ मंसिर ५ गते ६ अर्बमा सम्झौता गरेको भारतीय ठेकेदार कम्पनी जेपीले २०७५ असारमा पहुँचमार्ग र २०७६ असारमा सुरुङ खन्न थालेको थियो ।

आयोजनाको सुरुङ, पहुँचमार्ग, विद्युतगृह र बाँध निर्माणस्थल रघुगंगा गाउँपालिकामा पर्छ । भारतीय एक्जिम बैँकको सहुलियत ब्याजदरसहित चार करोड ४० लाख अमेरिकी डलर ऋणमा राहुघाट निर्माण हुन लागेको हो । ४५ महिनाको ठेक्का अवधि भएको आयोजनाको ३६ महिना पूरा भएको छ । आयोजनाको ६ किलोमिटर २०० मिटर सुरुङ र एक किलोमिटर पेनस्टक पाइप रहनेछ । घुमाउने तालदेखि दग्नाम र झिँको सिमानामा बन्ने बाँधसम्म ११ किलोमिटर पहुँचमार्ग बनाइएको छ ।

एक करोड दुई लाख ९३ हजार २२.३५ अमेरिकी डलरमा इलेक्ट्रोमेकानिकल ठेक्का सम्झौता गरेको भारत हेभी इलेक्ट्रिकल्स लिमिटेड (भेल)ले पनि प्रारम्भिक चरणको काम गरिरहेको छ । कम्पनीको अवधारणा र इन्जिनियरिङ प्रोक्युरमेन्ट एन्ड कन्ट्र्याक्ट (इपीसी) प्रारूपमा राहुघाट बनाउन लागिएको हो ।

२०७३ मा स्थापना भएको रघुगंगा हाइड्रो लिमिटेड विद्युत् प्राधिकरणको सहायक कम्पनी हो । फागुनमा पिप्लेमा आवास र प्रशासनिक प्रयोजनका लागि १० वटा भवन निर्माण सकिएको थियो । अर्धजलाशययुक्त (पीआरओआर) प्रविधिको बाँध रहने यो आयोजनाले सन् २०२३ को जनवरी ३१ देखि वार्षिक २४ करोड पाँच लाख ९३ हजार ३४ युनिट विद्युत् उत्पादन गर्ने लक्ष्यसहित २०७५ चैतमा विद्युत् खरिद‑बिक्री सम्झौता (पीपीए) भएको छ ।

२०७२ मा पुरानो ठेक्का तोडेपछि रोकिएको राहुघाटको सुरुङ खन्ने काम चार वर्षपछि २०७६ असार ७ गतेबाट सुरु भएको हो । राहुघाट जलविद्युत् आयोजनामा उत्पादन हुने विद्युत् नजिकै निर्माण हुन लागेको राहुघाट सब‑स्टेसनबाट केन्द्रीय प्रसारणलाइनमा जोड्ने योजना छ । (रासस)
